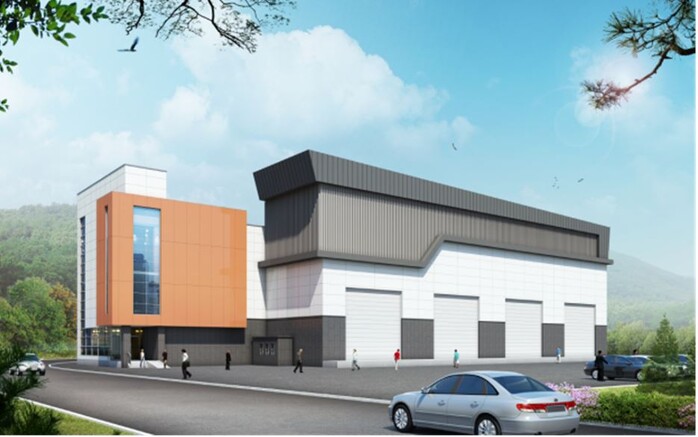

| ▲(사진=새만금개발청 제공) |
[매일안전신문=김진섭 기자] 새만금개발청과 한국전력공사가 새만금 국가산업단지 입주기업에게 안정적이고 신뢰도 높은 전력망을 공급하기 위해 5공구에 건설한 154kV 동비응변전소의 가압을 성공적으로 완료하고, 본격적인 운영에 들어갔다.
이번 가압은 새만금 산단 내 이차전지 기업의 전력수요가 빠르게 증가하는 상황에서, 필요한 전기가 제때 공급되어야 한다는 기업들의 현장 요구에 선제적으로 대응한 조치이다.
새만금개발청은 관계기관 협의를 통해 변전소 및 송전선로 건설에 수반되는 인·허가 소요기간을 단축해 사업 추진 속도를 끌어올렸고, 한국전력공사는 철저한 안전관리와 공정 단축으로 당초 계획보다 약 1년 앞당겨(2026년 10월 → 2025년 12월) 가압을 완료했다.
동비응변전소는 대용량 전력 수요처 전용 송전선로 8회선(회선당 최대 400MW)과 배전선로 26회선(총 240MW)의 전력공급 능력을 확보함으로써 새만금 산단 내 이차전지 기업을 비롯한 첨단산업의 급증하는 전력수요에 안정적으로 대응할 수 있는 기반을 마련했다.
한국전력공사는 제11차 장기 송변전설비계획(2024년∼2038년)에 따라 새만금 산단 내에 남비응변전소(2026년), 서비응변전소(2027년) 등을 순차적으로 확충해 나갈 계획이다.
새만금개발청 홍지광 산업진흥과장은 “동비응변전소가 조기에 확충됨으로써 이차전지 기업 등 새만금 산단 입주기업들에게 안정적으로 전력을 공급할 수 있게 되었다.”라고 밝혔다.
한국전력공사 박현민 전북건설지사장은 “동비응변전소가 새만금 산단 내 전력공급의 핵심 역할을 수행할 예정이며, 향후 새만금 산단의 발전을 위해 적기에 전력설비를 확충할 수 있도록 지속적으로 노력하겠다.”라고 밝혔다.
[저작권자ⓒ 매일안전신문. 무단전재-재배포 금지]






























![[포토뉴스] 임상섭 산림청장, 2025년 제1회 나무의사의 날 기념행사 참석](https://idsncdn.iwinv.biz/news/data/20250624/p1065597854320216_709_h2.jpg)
![[포토뉴스] 임상섭 산림청장, 제2회 대한민국 목조건축박람회 참석](https://idsncdn.iwinv.biz/news/data/20250312/p1065599501829032_959_h2.jpg)
![[포토뉴스] 임상섭 산림청장 “조경수산업협장과 교류·협력 강화해 나갈 것”](https://idsncdn.iwinv.biz/news/data/20241105/p1065602521893015_755_h2.jpg)
